Deze pagina is gebouwd op 04/17/2026 12:25:44 met de export van 04/17/2026 09:32:33

De Marke Zuid

Projectnaam

De Marke Zuid

Portefeuillehouder

R. de Geest

Rapportageperiode

1e TTR 2026

Basisinformatie Project

Het schoolgebouw de Marke Zuid van het Etty Hillesum Lyceum (eigendom van de Stichting Carmelcollege (SCC)) en de sporthal Keizerslanden (eigendom van de Sportbedrijf Deventer) zijn aan vervangende nieuwbouw toe. Op basis van een locatie-studie is op 27 november 2018 besloten dat de vervangende nieuwbouw van beide gebouwen gaat plaatsvinden op de Marke Zuid. Aanvankelijk ging het om vervanging van het schoolgebouw op de Marke Zuid en later is besloten om ook de locatie van het Etty Hillesum Lyceum (EHL) op de Marke Noord te huisvesten op de Marke Zuid. Zo krijgen ook de vmbo leerlingen van het EHL een toekomstbestendige school en kan de locatie de Marke Noord worden vrijgespeeld voor woningbouw. Voor wat betreft de nieuwe school op de Marke Zuid gaat het om het realiseren van onderwijsruimte van 10.200 m² voor ca. 1.000 leerlingen. Voor het onderwijs aan vmbo leerlingen wordt een aantal praktijklokalen gerealiseerd. Op de locatie van de Marke Zuid komen een school, een schoolplein, parkeervoorzieningen (fiets en auto) en een sporthal met sportvelden. In de sporthal worden 4 zaaldelen voor bewegingsonderwijs gerealiseerd ter vervanging van het bestaande gymlokaal in de Marke Zuid en ter vervanging van de Sporthal Keizerslanden.

Op het terrein van de Marke Zuid bevond zich ook het clubgebouw van de Deventer Scheidsrechtervereniging (DSVeO). Deze vereniging heeft recht van opstal en heeft het clubgebouw in eigendom.

De locatie de Marke Zuid grenst aan het Ludgeruskwartier.

Besluitvorming

Reeds genomen besluiten:

  • Nota 2017-001854: college besluit d.d. 28-11-2017 en besluit raad EHL d.d. 20-12-2017; krediet nieuwbouw.
  • Begroting 2018: investering sporthal
  • Nota 2018-002036: collegebesluit d.d. 27-11-2018; locatie nieuwbouw EHL en sporthal
  • Nota 2019-000577: collegebesluit d.d. 20-03-2019; businesscases EHL en sporthal
  • Nota 2019-001172: collegebesluit en raadsmededelingen d.d. 11-06-2019; vervolgstappen n.a.v. wensen en bedenkingen Raad
  • Nota 2020-000641: collegebesluit en raadsmededelingen d.d. 26-05-2020; nieuwbouw Etty Hillesum Lyceum en sporthal Keizerslanden (dekkingsvoorstel en ruimtelijke kaders)
  • Kaderbrief 2020 en 2021
  • Nota 2021-000381: collegebesluit en raadsmededeling d.d. 6 juli 2021; businesscase sporthal en aangaan intentieovereenkomst
  • 13 juli 2022 bestemmingsplan vastgesteld
  • 27 januari 2023 Ondertekening samenwerkings- en realisatieovereenkomst EHL / SCC (college)
  • Herstelbelsuit bestemmingplan april 2023
  • Nota 2023-292 Raadsbesluit financiën / Breeam Marke Zuid
  • 27 juli 2023 Ondertekening Addendum behorende bij de samenwerkings- en realisatieovereenkomst gemeente met EHL / SCC.
  • 2024-10-16 Raadsbesluit Realisatiefase De Marke Zuid
  • 26 september 2024 Ondertekening Vaststellingsovereenkomst met de Deventer scheidsrechtersvereniging DSV en korfbalvereniging Devinco
  • Raadsmededeling Opdrachtverlening bouw sporthal Keizerslanden (nummer 2024-914, d.d. 11-11-2024)
  • Raadsmededeling Kunst in relatie tot nieuwbouw Marke Zuid (nummer 2025-227, d.d. 3-6-2025).

Projectfase

Realisatiefase

Stand van zaken

Ontwikkeling school
De afspraken en uitgangspunten die voor de dekking van het budget zijn opgesteld met Stichting Carmel College en EHL zijn vastgelegd in een samenwerkings- en realisatieovereenkomst tussen de gemeente Deventer en Stichting Carmel College. Deze is op 27 januari 2023 ondertekend. Uitgangspunt is dat Stichting Carmelcollege voor eigen rekening en risico de school ontwikkelt en bouwt. Stichting Carmelcollege is de opdrachtgever van de ontwikkeling en bouw van de school. Om deze reden heeft Stichting Carmelcollege binnen de aanbestedingswet en regelgeving de keuzevrijheid in adviseurs, architecten, bouwers en invulling van het programma van de school van 10.200m².

In de samenwerkings- en realisatieovereenkomst is afgesproken dat er vanwege de stijging van de bouwkosten een second opinion gedaan zou worden. Deze is uitgevoerd door SBM (gezamenlijk gekozen partij). Op basis van de second opinion zijn Stichting Carmelcollege en gemeente Deventer met elkaar in gesprek gegaan en is overeengekomen dat het bedrag uit de second opinion het nieuwe kaderstellende budget is. De gemeenteraad van Deventer heeft op 10 mei 2023 ingestemd met het verhogen van het budget voor een bijdrage aan het tekort en een budget voor de realisatie van BREAAM/ENG. Daarmee komt de bijdrage vanuit de gemeente voor de ontwikkeling van de school op afgerond €28,9 mln. (incl. btw).

Deze aanvullende afspraken over het budget op basis van de second opinion zijn vastgelegd in een addendum op de samenwerkings- en realisatieovereenkomst welke inmiddels is ondertekend.

Met de uitspraak van de Raad van State van 24 december 2024 is het bestemmingsplan inmiddels onherroepelijk. De procedure van de aanbesteding was reeds gestart. Eind januari 2024 bleek dat de aanneemsom voor de bouw van de school binnen het beschikbare geïndexeerde budget past. Ook de omgevingsvergunning voor de school is aangevraagd en op 26 april 2024 verleend. Daartegen is een bezwaarschrift ingediend. Deze is buiten de daarvoor opengestelde termijn ontvangen. Op beslissing op bezwaar is beroep ingesteld bij de rechtbank en vervolgens hoger beroep bij de Raad van State. Zie ook het kopje ‘Vergunningen en bestemmingsplan’ voor de context en afhandeling van dit beroepsschrift.

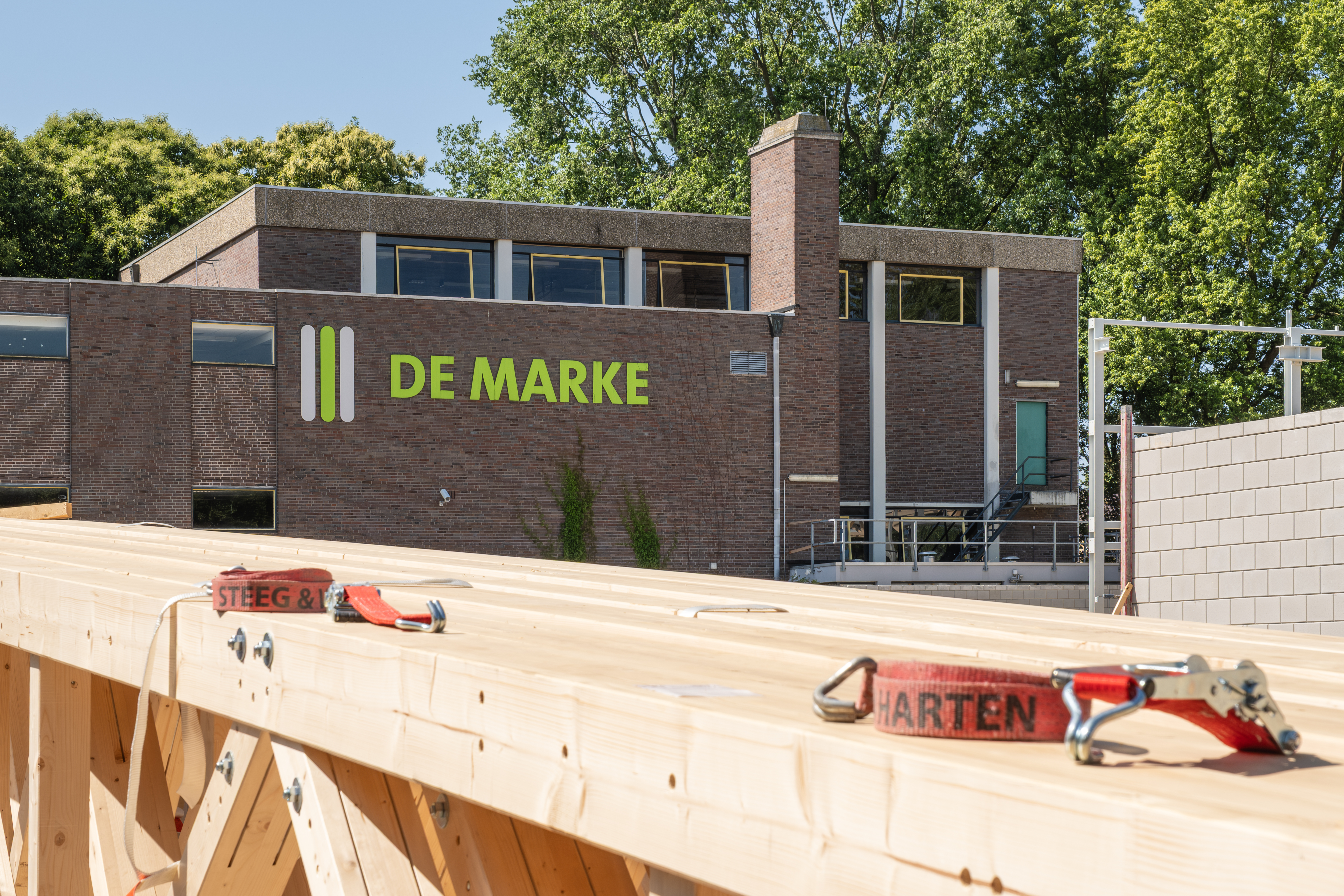

De bouw van de school is medio december 2024 gestart en verloopt voorspoedig. Voor de zomer van 2026 is de bouw van de sporthal en de inrichting ervan gereed.

Ontwikkeling sporthal
In de oorspronkelijke aanbestedingsprocedure design & build voor de sporthal is gebleken dat het budget vanwege de forse prijsstijgingen ontoereikend was. Op 5 september 2022 zijn twee inschrijvingen ingediend, beide ruim boven het plafondbudget vanwege forse prijsstijgingen. Daarmee is de aanbesteding mislukt en is duidelijk geworden dat het beschikbare budget niet toereikend is. Op 10 mei 2023 is een raadsbesluit genomen om het budget te verhogen naar €12.828.600,- inclusief BTW. Om voortgang in de realisatie van de sporthal te houden heeft het college ervoor gekozen om het ontwerp van één van de inschrijvende partijen bij de aanbesteding aan te kopen. Hiermee hopen we de kosten te beheersen in de verdere aanbestedingsprocedure. Het ontwerp is inmiddels gepresenteerd aan omwonenden en is goed ontvangen.

Er is inmiddels sprake van een onherroepelijk vastgesteld bestemmingsplan. De aanbesteding van de sporthal was al opgestart. Deze aanbesteding is geparkeerd om deze te kunnen afstemmen met de aanbesteding van de sporthalinrichting. Deze laatste is in de zomer van 2024 afgerond. De aanbesteding van de sporthal is inmiddels in een volgend stadium en is de opdracht uiteindelijk op11 november 2024 verleend. Ook de omgevingsvergunning voor de sporthal is aangevraagd en op 17 april 2024 verleend. Daartegen is een bezwaarschrift ingediend. De is tijdig ingediend en uiteindelijk ongegrond verklaard. Tegen deze beslissing op bezwaar is beroep ingesteld bij de rechtbank. Zie ook het kopje ‘Vergunningen en bestemmingsplan’ voor de context en afhandeling van dit beroepsschrift.

De bouw van de sporthal is in februari 2025 gestart en verloopt voorspoedig.

Duurzaamheid
Op 9 november 2022 is een motie door de raad aangenomen om te voldoen aan BREEAM-excellent én ENG (Energie Neutraal Gebouw). Op 10 mei 2023 heeft de gemeenteraad het besluit genomen om extra krediet beschikbaar te stellen om zowel de school als sporthal ENG en BREAAM-excellent te bouwen en is daarmee de motie gestand gedaan. Het bovengenoemde budget van €12.828.600,- is inclusief het extra krediet voor de duurzaamheidseisen.

Vergunningen en bestemmingsplan
In juli 2022 heeft de gemeenteraad het bestemmingsplan en het beeldkwaliteitsplan voor De Marke Zuid vastgesteld. Hiertegen is beroep ingediend bij de Raad van State (RvS). De gemeenteraad heeft op 19 april 2023 besloten, ongeacht de uitkomst van de behandeling van de beroepszaak bij de Raad van State, de bezwaarmakers deels tegemoet te komen. De locaties van de sporthal, de sportvelden en de parkeerplaats zijn preciezer vastgelegd in het bestemmingsplan. De gebouwen en de sportvelden liggen hierdoor minder dicht bij de omliggende woningen. Dit herstelbesluit heeft echter niet geleid tot intrekking van de beroepszaken. Op 1 augustus 2023 zijn de beroepsgronden aangevuld en kort daarop is het gemeentelijk verweerschrift bij de RvS ingediend. Het beroep omtrent het bestemmingsplan Chw De Marke Zuid is 30 augustus jl. door de Raad van State behandeld. Op 24 december 2024 heeft de Raad van State uitspraak gedaan en de ingediende beroepsschriften ongegrond verklaard.

De omgevingsvergunningen voor de school en sporthal zijn al verleend. De zienswijze tegen de vergunning van de school is niet-ontvankelijk verklaard. SCC/EHL hebben daarop besloten om met de bouw van de school te gaan starten. Bij de sporthal is de zienswijze op tijd ingediend, maar ongegrond verklaard. Tegen beide vergunningen is beroep ingesteld. Het bestemmingsplan is van kracht en inmiddels onherroepelijk. Bij het verlenen van omgevingsvergunningen wordt getoetst of deze past in het bestemmingsplan en dat is hier het geval.

Bij het ingesteld beroep tegen de omgevingsvergunning van de school heeft de rechtbank uitspraak gedaan. De ingediende beroepsgronden zijn ongegrond verklaard. Tegen deze uitspraak is hoger beroep ingesteld bij de Raad van State. Deze zaak loopt nog. Het ingestelde beroep tegen de omgevingsvergunning van de sporthal heeft nog niet plaats gevonden. De zitting is hiervoor meerdere malen uitgesteld op verzoek van partijen. De behandeling hiervan staat nu gepland voor maart 2026. De beide omgevingsvergunningen zijn van kracht. Een schorsingsverzoek is tot heden niet ingediend.

Verhuizing Devinco en Scheidsrechtersvereniging DSVeo

Het is de bedoeling dat de Deventer scheidsrechtersvereniging en omstreken (DSVenO) verhuist naar Sportpark Rielerenk en korfbalvereniging Devinco naar De Marke Zuid. Devinco heeft op De Marke Zuid de mogelijkheid om binnen en buiten te sporten op 1 locatie. De afspraken hierover moeten nog geformaliseerd worden. De ALV van Devinco heeft in Q2 2023 akkoord gegeven op de verhuisplannen. De scheidsrechtersvereniging heeft uiteindelijk  ingestemd met de vaststellingsovereenkomst hiervoor. De vaststellingsovereenkomst is door alle betrokken partijen op 26 september 2024 ondertekend. De sloop van het scheidsrechtersgebouw en de aanpalende onderwijsruimte heeft inmiddels plaatsgevonden.

Ontwikkeling buitenruimte de Marke Zuid
Inmiddels ligt er een schetsontwerp voor de buitenruimte. Deze is op 1 februari 2023 gepresenteerd aan de klankbordgroep en op 27 maart 2023 is de buurt geïnformeerd tijdens een inloopbijeenkomst. Op advies van de Planadviesraad (PAR) is de ingang van het schoolgebouw verplaatst naar de westgevel. Het schetsontwerp van de buitenruimte behoeft daardoor een aanpassing. Een concept definitief ontwerp van de buitenruimte is met de raad gedeeld in oktober 2024. Bij de verdere uitwerking is het ontwerp van de buitenruimte beperkt aangepast vooral om de exploitatie en bereikbaarheid van de sporthal te verbeteren. Momenteel wordt gewerkt aan een overeenkomst tussen gemeente en de school omtrent gebruik en het beheer van de buitenruimte.

De aanleg van de buitenruimte en de sloop van de school dienen nauw op elkaar te worden afgestemd. Mede daarom heeft de school besloten om beide percelen in één aanbesteding op de markt te zetten. Zij zijn hierin bouwheer De voorbereidingen daartoe zijn afgerond en de aanbesteding heeft plaats gevonden. De sloop van het huidige schoolgebouw komt volledig voor rekening van de gemeente. Bij de aanleg van de buitenruimte geldt een verdeelsleutel. De budgetten, welke voorvloeien uit de aanbesteding passen, binnen hetgeen de gemeenteraad hiervoor beschikbaar heeft gesteld. Daarvoor is het wel nodige dat de beschikbare budgetten tussen programma’s moeten worden verschoven. Een raadsmededeling hierover zal in het voorjaar van 2026 aan u aangeboden worden.

Ontwikkeling kunstgrasvelden
De planvorming voor de aanleg van kunstgrasvelden is inmiddels vrij ver gevorderd (Voorlopig ontwerp inclusief Technisch Programma van Eisen). Daarbij heeft afstemming plaatsgevonden met LO-docenten van de school en met Devinco. De eerste kostenraming hebben we inmiddels ontvangen.

Wet Natuurbescherming - soortenbescherming
Uit een flora- en faunaonderzoek bleek dat naast vleermuizen ook egels in het groen rondom de school leven. De gemeente wil de egels en vleermuizen graag beschermen. Om te voorkomen dat de egels last krijgen van de bouwwerkzaamheden, is het belangrijk voor voldoende alternatieve verblijfplaatsen te zorgen. De huidige groenstrook tussen het sportveld en het appartementencomplex Beeckestein is een heel geschikt leefgebied voor de egel. Inmiddels zijn er daarom verschillende takkenrillen gemaakt van snoeihout als tijdelijke alternatieve verblijfplaatsen voor de egel. Tegelijkertijd zijn er ook 4 definitieve verblijfplaatsen voor de egel geplaatst, zodat ze ook in de toekomst hier blijven wonen. Op 11 september 2023 is de provinciale ontheffing Wet natuurbescherming - soortenbescherming ontvangen voor in het bijzonder de gewone dwergvleermuis en laatvlieger op De Marke-Zuid Deventer.

Voortgang

Scope

Op koers

School
Voor het schoolgebouw wordt er 10.200 m² BVO gerealiseerd. Het definitieve ontwerp van de school is akkoord bevonden. De omgevingsvergunning voor school is ingediend en verleend. Daartegen is buiten de bezwarenperiode een bezwaarschrift ingediend. Deze is niet-ontvankelijk verklaard. Daarop heeft de school besloten om met de bouw van de school te gaan starten. Er is wel beroep ingesteld tegen het niet-ontvankelijk verklaren van het bezwaarschrift en inmiddels hoger beroep bij de Raad van State.

Op 4 oktober jl. is op feestelijke wijze het bouwbord onthuld voor de bouw van de school en de sporthal. Dit was tevens het start moment voor de bouw van de school.

BREEAM very good
Tijdens de Raadstafel Sociaal Actueel van 13 december 2023 heeft de portefeuillehouder toegelicht dat het behalen van de beoogde BREEAMscore Excellent voor de nieuw te bouwen school niet haalbaar blijkt. De BREEAMsystematiek werkt met een puntenscore waarbij een aantal onderdelen buiten onze beïnvloedingssfeer valt. Zo wordt onder meer zwaar meegewogen hoe frequent het openbaar vervoer langs de locatie rijdt; op dit punt kunnen wij geen hogere score realiseren. Daarnaast lopen enkele gemeentelijke beleidsdoelen niet volledig in lijn met de BREEAMcriteria. Een voorbeeld hiervan is het streven naar het voorkomen van parkeeroverlast in de wijk, wat vraagt om een passend aantal parkeerplaatsen. Binnen BREEAM leidt juist een zeer beperkt aantal parkeerplaatsen tot hogere waardering, waardoor dit onderdeel negatief uitvalt voor de totaalscore.Op basis van de huidige inzichten komt de school uit op de kwalificatie Very Good binnen de schaal: Outstanding – Excellent – Very Good – Good – Pass – Acceptable – Unclassified. Voor de sporthal geldt dat deze nog steeds op koers ligt om de score Excellent te behalen

Energie neutraal gebouw (ENG) en congestie op het stroomnet
Vanwege congestie op het stroomnet is er de eerste jaren geen mogelijkheid voor het terug leveren van energie die wordt opgewekt met zonnepanelen. Als oplossingsrichting worden nu wel alle panelen geplaatst. Het gedeelte dat gebruikt kan worden voor eigen gebruik wordt aangesloten. Het restant zal op een later moment aangesloten gaan worden.

Sporthal
De AGS architecten is de betrokken architect. In Q2 2023 is na aankoop van het ontwerp gestart met de uitwerking van schetsontwerp (SO) naar een voorlopig ontwerp (VO). Het ontwerpproces wordt begeleid door ICS. Zij hebben de andere partijen geselecteerd die nodig zijn om het ontwerp proces verder te brengen. De andere partijen zijn adviseurs voor o.a: de constructies, installaties, bouwfysicia, brandveiligheid, sportinrichting, BREEAM.

Inmiddels is het Definitief Ontwerp (DO) gereed en is de omgevingsvergunning aangevraagd en verleend. Daartegen is tijdig een bezwaarschrift ingediend. Zie ook het kopje ‘Vergunningen en bestemmingsplan’ hierboven voor de context en afhandeling van dit bezwaarschrift.

De aanbesteding voor het bouwen van de sporthal is inmiddels succesvol afgerond. De aanbesteding voor de sporthalinrichting heeft plaatsgevonden. Deze aanbesteding is opgepakt tezamen met sporthal Bathmen. De bouw van de sporthal is in februari 2025 en verloopt voorspoedig, voor de zomer van 2026 is de bouw en inrichting van de sporthal gereed.

Energie neutraal gebouw (ENG) en congestie op het stroomnet
Vanwege congestie op het stroomnet is er de eerste jaren geen mogelijkheid voor het terug leveren van energie die wordt opgewekt met zonnepanelen. Als oplossingsrichting wordt nu eerst het deel van de panelen gerealiseerd dat de energie levert, die opgaat aan eigen gebruik.

Financiën

Op koers

In onderstaand overzicht worden de beschikbare budgetten getoond.

Budget nieuwbouw sporthal
Budget sporthal met BREAAM excellent en ENG (incl btw) €12.828.600
Verhuizing verenigingen  €236.274

Budget buitenruimte
Tijdelijke aanpassingen gasaansluiting en inrichting buitenruimte (incl btw)  €1.400.000

Budgetten nieuwbouw Etty Hillesum Marke Zuid
Budget gemeente Deventer (10.200m²) € 28.913.273
- Bouwkosten school € 27.340.273
- BREEAM Excellent / ENG €1.573.000
Bijdrage Etty Hillesum Lyceum €3.507.757
Totaal €32.421.030

De financiële bijdrage voor de nieuwbouw van de school is conform de VNG-norm voor onderwijshuisvesting. Voor 10.200m² BVO is dekking beschikbaar. Het gaat om een bedrag van afgerond €28,9 miljoen. Een deel daarvan (1.200m² BVO), te weten €3,4 miljoen, wordt gedekt uit de grondopbrengsten van de ontwikkellocaties: De Marke Noord, De Marke Zuid en de Boerhaave-locatie. De Marke-Noord en Zuid worden ontwikkeld door de gemeente. De Boerhaave-locatie door Stichting Carmelcollege (met een beoogde bijdrage van €1 miljoen en een garantstelling voor een bijdrage van €750.000).

De Stichting Camelcollege / Etty Hillesum Lyceum bouwt de school voor eigen rekening en risico. Bij de 1e kwartaalrapportage 2024 is indexatie 2024 van 12,72% conform de VNG-norm verwerkt.

Voor de uitvoeringkosten cq ambtelijke inzet is voor de komende jaren financiële dekking. Door onder andere juridische procedures kent het project een langere doorlooptijd.

Afwijking begroting?

Nee

Afwijking investering?

Nee

Afwijking exploitatie?

Nee

Niet van toepassing, er is nog geen sprake van exploitatie

Risico's en kansen

Risico's en kansen?

Op koers

Binnen de budgetten is geen rekening gehouden met risico’s zoals extra kosten i.v.m. stikstofproblematiek. Er is verder geen rekening gehouden met kosten voor aanvullende eisen en wensen van de gemeente en gebruikers (sportclubs). Er lopen inmiddels enkele procedures tegen de gemeente omtrent dit project. Er is met deze extra kosten nog geen rekening gehouden.

Aangezien de realisatie plaatsvindt met deelprojecten is het bij elke aanbesteding van belang om goed te bewaken, dat deze past binnen de beschikbare budgetten. Over de sloop van de huidige schoolgebouw en aanleg buitenruimte wordt u binnenkort nader geïnformeerd middels een raadsmededeling. Vervolgens dient nog de aanleg van de kunstgrasvelden aanbesteedt te worden. Tenslotte moeten de plannen voor DSV op de nieuwe locatie, te weten sportpark Rielerenk, nog worden uitgewerkt. Het financiële overzicht voor de verhuizing van DSV zal dan pas kunnen worden opgesteld. Voorgaande houdt tevens in, dat er voor bepaalde onderdelen nog vergunningen aangevraagd moeten worden. Of daartegen zienswijzen worden ingediend, moet worden afgewacht. Dat geldt ook voor eventuele vertragingen die daaruit kunnen voortvloeien.

Risico’s
Het project hanteert de gemeentelijke methodiek voor risicoanalyse. In september 2023 is een interne risicosessie gehouden voor actualisatie van de risicoanalyse. De voornaamste risico’s daaruit zijn:

  • Ongunstige uitkomst van de aanbestedingen (als gevolg van hogere bouwkosten)
  • Vertraging als gevolg van het beroep tegen de verleende omgevingsvergunningen
  • Het mogelijk niet verlengen van de SPUK regeling (BTW compensatie) voor sport en bewegen
  • De vele afhankelijkheden in het project.

In maart 2025 heeft een risicosessie plaatsgevonden omtrent de bouw van de sporthal zelve. Naast bovengenoemde risico’s wordt ook extra aandacht gevraagd voor:
De afstemming tussen de verschillende projectonderdelen en daar waar ze elkaar raken
Onderlinge afstemming tussen onderwijs en sport is erg belangrijk.

In het najaar van 2025 heeft onder leiding van ISC adviseurs een risicosessie plaats gevonden over de sloop van het huidige schoolgebouw en de aanleg van de buitenruimte. De risico’s zijn gerubriceerd in:

  • Aanbesteding
  • Sloop
  • Buitenruimte
  • School en sporthal.

Een raadsmededeling over de aanbesteding zal binnenkort aangeboden worden. Daarnaast hebben de belangrijkste risico’s betrekking op:

  • De afstemming met de huidige bouwaannemers;
  • De aanwezigheid van asbest in het huidige schoolgebouw;
  • Het tijdig gereed hebben van de nieuwe school en sporthal voor het nieuwe school- en sportjaar;
  • Het tijdig gereed hebben van de tijdelijke pauzeplein en toegang tot de nieuwe school en sporthal;
  • Het tijdig vrijgeven van het terrein voor de aanleg van kunstgrasvelden in februari 2027, zodat Devinco dan ook buiten kan gaan korfballen;

Er zijn reeds de nodige beheersmaatregelen genomen om de risico’s zo goed mogelijk te beheersen en te voorkomen. Recent heeft een proefsanering van asbest plaatsgevonden. Daaruit is gebleken, dat er meer asbest in het gebouw aanwezig is, dan uit de onderzoeken bekend was. Tevens is het complexer om deze te verwijderen. In hoeverre dit gaat leiden tot hogere sloopkosten, wordt nog nader onderzocht.

Het bestemmingsplan is onherroepelijk. De omgevingsvergunningen zijn verleend, waartegen (hoger) beroep is ingesteld. Bij het verlenen van deze vergunningen is sprake van een gebonden beschikking. Dit houdt in, dat er geoordeeld wordt of het past binnen het bestemmingsplan. Aangezien deze onherroepelijk is, nemen de risico’s voor dit onderdeel verder af. Vanuit de risicosessies zijn beheersmaatregelen geformuleerd betreffende hoe om te gaan met de gesignaleerde risico’s.

Planning

Afwijking begroting?

Op koers

De realisatie van zowel de school als de sporthal is afhankelijk van de behandeling en uitspraak van allerlei procedures. Het bestemmingsplan bij de Raad van State is middels de uitspraak van 24 december 2024 onherroepelijk. De omgevingsvergunningen voor de school en sporthal zijn al verleend. Daar tegen lopen (hoger) beroepen. De vergunningen zijn van kracht. Voor de aanleg van de buitenruimte dienen nog vergunningen aangevraagd te gaan worden. De planvorming voor de aanleg van kunstgrasvelden is vrij ver gevorderd. De planvorming op de Rielerenk t.b.v. het vestigen van DSV aldaar dient nog te starten.

Afhankelijk van de afloop van de lopende procedures wordt getracht de oorspronkelijke planning te halen. Deze planning houdt in, dat de school en sporthal in zomer 2026 in gebruik kunnen worden genomen. Ondertussen gaan de voorbereidende werkzaamheden door.

Afwijking totaalplanning?

Nee

Communicatie

Communicatie

Op koers

De relevante partners van dit project zijn Stichting Carmel college, Etty Hillesum Lyceum (opdrachtgever ontwikkeling en bouw van de school), Sportbedrijf, DSVeO, Devinco en de diverse sportverenigingen die gebruik maken van sporthal Keizerslanden.
Stichting Carmelcollege en Etty Hillesum Lyceum zijn actief betrokken bij de realisatie van het schoolgebouw. De school is immers bouwheer voor de school. Het Etty Hillesum Lyceum draagt zelf zorg over het informeren en/of betrekken van hun medewerkers, de leerlingen en de ouders in het proces.
Sportbedrijf is actief betrokken bij het realiseren van de sporthal. De sportverenigingen die nu actief zijn in sporthal Keizerslanden zullen meeverhuizen naar de nieuwe sporthal op Marke Zuid. Deze sportverenigingen worden geïnformeerd over de verdere ontwikkelingen door ICS en Sportbedrijf.
Met DSVeO en Devinco is op regelmatige basis overleg geweest over de voortgang en ontwikkelingen. In de komende tijd worden er concrete afspraken gemaakt met deze partijen. In het vierde kwartaal 2024 is de vaststellingsovereenkomst getekend.

Buurt en klankbordgroep
Na de eerste informatiebijeenkomst in 2021 is gestart met een klankbordgroep. Er zijn drie klankbordgroep bijeenkomsten geweest . Dit waren aanvankelijk goed bezochte bijeenkomsten. Aangezien de bijeenkomst net voor de zomer van 2023 een lage opkomst kende, is besloten om verder te communiceren via periodieke algemene informatiemomenten.
Op 27 maart 2023 heeft de landschapsarchitect het schetsontwerp van de buitenruimte gepresenteerd en de architect van de school een presentatie over de school. De reacties waren over het algemeen positief. Een deel van bewoners van de Keurkampstraat is teleurgesteld dat er niets is gedaan met de ideeën om de school anders te positioneren. Ook maken de bewoners van de Keurkampstraat zich zorgen over geluidsoverlast vanwege het parkeerterrein dat grenst aan de Keurkampstraat.
Op 17 oktober 2023 is er wederom een inloop-avond geweest (in de school) alwaar informatie is gegeven over de laatste stand van zaken. Er zijn totaal zo’n 20 mensen op deze avond afgekomen. Over de gewijzigde planning (ingebruikname school en sporthal nu voorzien uiterlijk augustus 2026) is via de nieuwsbrief direct na gedane melding in de gemeenteraad gecommuniceerd. Gelet op de recente ontwikkelingen heeft op 24 september 2024 een inloopbijeenkomst plaatsgevonden. Ook hier waren ca 20 mensen aanwezig. De meeste mensen gaven aan blij te zijn, dat er met de bouw van school en sporthal wordt begonnen.

Omgevingscommunicatie
Sinds de start van de bouw van de school en sporthal is er het zogenaamde omgevingsmanagement overleg.  Samen met Etty Hillesum Lyceum, aannemer Burgland Bouw, Sportbedrijf Deventer en ICS verzorgt de gemeente gezamenlijke communicatie richting de buurt. In het omgevingsmanagement overleg bespreken we welke ontwikkelingen er zijn, hoe we samen de communicatie oppakken en waar we extra aandacht aan besteden.
Elke 6 tot 8 weken versturen we een gezamenlijke digitale nieuwsbrief naar de mailinglijst die we hebben opgebouwd. (Ongeveer 150 adressen). Hierin geven we een update van de bouw van de school, bouw van de sporthal, eventuele te verwachten overlast door werkzaamheden en interessante feitjes of aankomende evenementen. De belangrijkste wetenswaardigheden zijn ook te vinden op www.deventer.nl/demarke. Deze pagina werken we regelmatig bij.
Als het nodig is versturen we, samen met betrokken partijen, een fysieke brief naar de omwonenden. Bijvoorbeeld bij werkzaamheden waar de aannemer verwacht dat er meer overlast dan gebruikelijk is.
In juni 2025 hebben we een open dag georganiseerd, waarbij de buurt, leerlingen, ouders en andere geïnteresseerden langs konden komen op de bouwplaats. Zij kregen meer uitleg over de werkzaamheden, de nieuwe gebouwen en de planning. Tegelijkertijd vierden we het hoogste punt van de sporthal en de eerste steenlegging van de school.
De betrokken partijen werken nu samen aan een plan voor de opening van zowel de school als de sporthal. Ook hierin betrekken we uiteraard de buurt, sportverenigingen, sporters, leerlingen en docenten. Tevens zal er gepaste aandacht zijn voor de sloop van het huidige schoolgebouw.

Overige informatie
